Монтаж опор трубопроводов

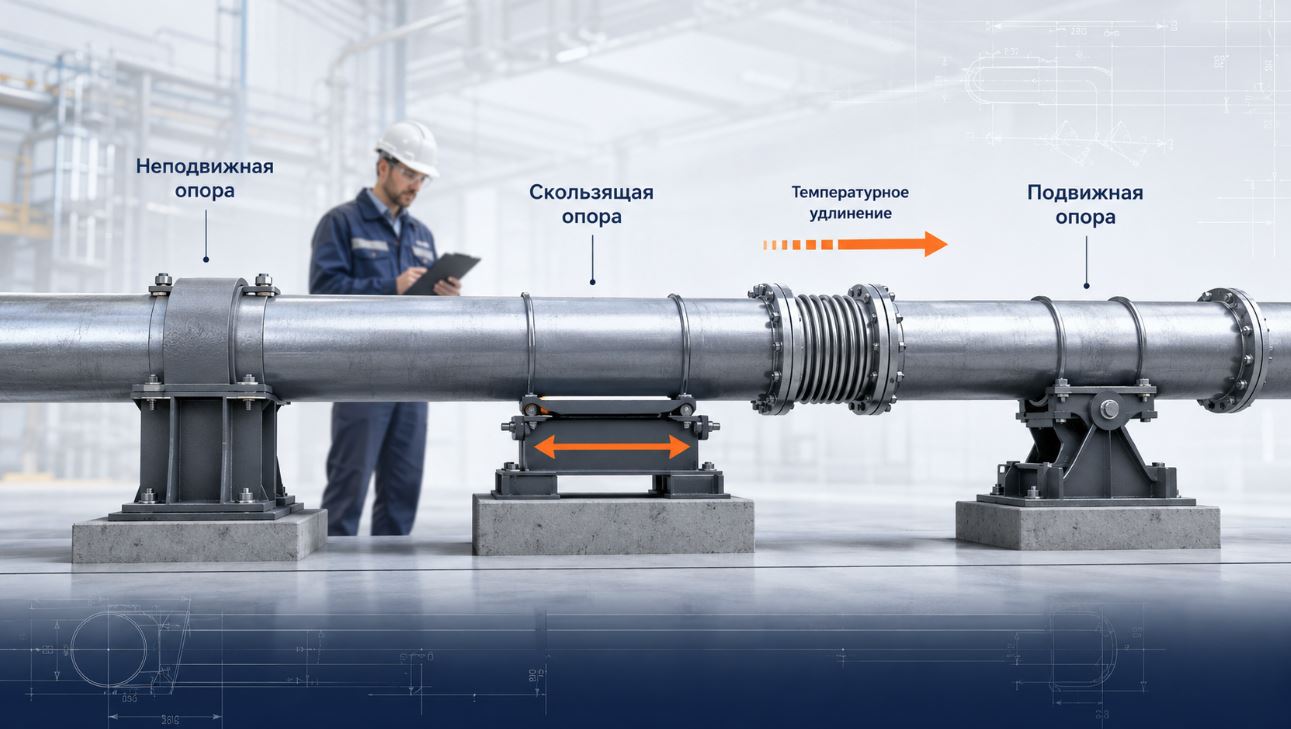

Главная картинка

Монтаж опор трубопроводов включает проверку проекта, разметку мест установки, подготовку основания, фиксацию опорной конструкции, укладку трубопровода и контроль проектных отметок. Неподвижные опоры фиксируют трубу и воспринимают осевые усилия. Скользящие и подвижные опоры дают трубопроводу смещаться при температурном расширении. Расценка в смете зависит от типа опоры, массы конструкции, способа крепления, объёма сварки и условий монтажа.

Опора не просто держит трубу на нужной высоте. Она задаёт работу участка: где труба закреплена жёстко, где может двигаться, куда уходит температурное удлинение, какую нагрузку получает компенсатор и что происходит со сварными соединениями. Поэтому монтаж опор выполняют по проекту, а не по принципу “тут вроде удобно поставить”.

Как пользоваться этой статьёй

Если нужно понять общий порядок работ, начните с этапов монтажа. Если задача сметная, переходите к разделу про расценки. Если подбираете тип конструкции, используйте таблицу с неподвижными, скользящими, подвижными, хомутовыми и приварными опорами. Для понимания физики в статье есть справочные формулы. Они помогают разобраться в нагрузках и температурных перемещениях, но не заменяют проектный расчёт.

Что входит в монтаж опор трубопроводов

Монтаж начинается с проверки проектной документации. Сначала смотрят тип опоры, место установки, отметку, способ крепления, направление перемещения трубы и связь с компенсаторами. После этого готовят основание, выставляют опору, фиксируют её и проверяют положение трубопровода.

Этап Что выполняют Что проверяют
Проверка проекта Сверяют чертежи, спецификацию, тип опоры и место установки Марку опоры, привязку к осям, отметку, способ крепления
Разметка Переносят проектные оси и точки установки на площадку Совпадение с трассой, оборудованием, стенами, эстакадой или каналом
Подготовка основания Готовят бетон, закладные, металлоконструкции или площадку крепления Плоскость, прочность, состояние закладных, высотную отметку
Установка опоры Выставляют конструкцию в проектное положение Горизонтальность, вертикальность, совпадение с осью трубопровода
Крепление Выполняют сварку, анкеровку, болтовое или хомутовое крепление Надёжность фиксации и соответствие проекту
Укладка трубы Размещают трубопровод на опоре или фиксируют его в опорном узле Зазоры, ход трубы, отсутствие перекоса и зажатия
Контроль Проверяют положение, сварные соединения, крепёж и состояние покрытия Фактические отметки, качество швов, отсутствие повреждений изоляции

Для технологических трубопроводов особенно важна связка “труба - опора - компенсатор - арматура - оборудование”. Если опора стоит не там или работает не так, как задумано, нагрузка может уйти на сварной шов, фланец, насос, теплообменник или компенсатор.

Что проверяют до начала работ

До монтажа надо убедиться, что опора есть не только в поставке, но и в логике проекта. Это скучная часть работ, зато потом не приходится срезать свежую сварку, переносить крепёж и объяснять, почему труба решила жить своей жизнью.

  • Проектные чертежи. Проверяют план трассы, разрезы, узлы крепления, отметки и привязки.
  • Спецификацию опор. Сверяют тип, исполнение, материал, массу и количество изделий.
  • Основание. Смотрят бетон, закладные детали, металлоконструкции, эстакаду, стену или перекрытие.
  • Направление перемещения. Для скользящих, катковых и направляющих опор важно понимать, куда должна двигаться труба.
  • Компенсаторы. Проверяют, между какими неподвижными точками работает компенсация температурного удлинения.
  • Комплектность. Хомуты, болты, гайки, шайбы, анкеры, прокладки и закладные элементы должны быть на месте.
  • Состояние покрытия. До монтажа проверяют грунт, окраску, оцинковку или другое защитное покрытие.
  • Доступ к месту работ. В камерах, каналах и на действующих трассах это часто влияет на трудозатраты сильнее, чем сама опора.

Какие опоры применяют при монтаже трубопроводов

Тип опоры выбирают по задаче участка. Одни конструкции жёстко фиксируют трубопровод. Другие воспринимают вес, но дают трубе перемещаться. Третьи задают направление хода. От этого зависит монтаж, сметная расценка, сварка, зазоры и контроль после установки.

Тип опоры Назначение Что важно при монтаже Раздел каталога
Неподвижная Фиксирует трубопровод и воспринимает осевые усилия Точная привязка, жёсткое крепление, контроль усилий и положения Неподвижные опоры
Скользящая Поддерживает трубу и допускает продольное перемещение Плоскость скольжения, отсутствие зажатия, направление хода Скользящие опоры
Подвижная Воспринимает вертикальную нагрузку и допускает перемещение трубы Сохранение рабочего хода, отсутствие перекоса и заклинивания Подвижные опоры
Хомутовая Крепит трубу через хомут, без сплошной приварки к трубе Равномерная затяжка, зазор, положение хомута относительно трубы Хомутовые опоры
Приварная Крепится сваркой к трубе, основанию или металлоконструкции Контроль положения до сварки и защита зоны шва после монтажа Приварные опоры
Направляющая Ограничивает боковое смещение и задаёт направление движения Точное положение направляющих элементов относительно оси хода Направляющие опоры
Катковая Снижает сопротивление при перемещении тяжёлых участков Работа катков без перекоса, загрязнения и заклинивания Катковые опоры

Монтаж неподвижных опор трубопроводов

Неподвижная опора нужна там, где трубопровод должен быть закреплён в расчётной точке. Она воспринимает осевые усилия, ограничивает перемещение трубы и делит трассу на участки. Между такими точками работают компенсаторы, подвижные и скользящие опоры.

При монтаже неподвижных опор трубопроводов проверяют основание, положение закладных, высотные отметки и совпадение с осью трассы. Крепление должно держать расчётную нагрузку. Если опора смещена или закреплена с отклонением, усилие может уйти на сварные швы, компенсатор или корпус оборудования.

Неподвижную опору нельзя переносить “на полметра в сторону, потому что там удобнее”. Для монтажника это может быть мелочь. Для расчётной схемы это уже другая трасса. Особенно на тепловых сетях, паропроводах и технологических линиях с температурными перемещениями.

Монтаж скользящих опор трубопроводов

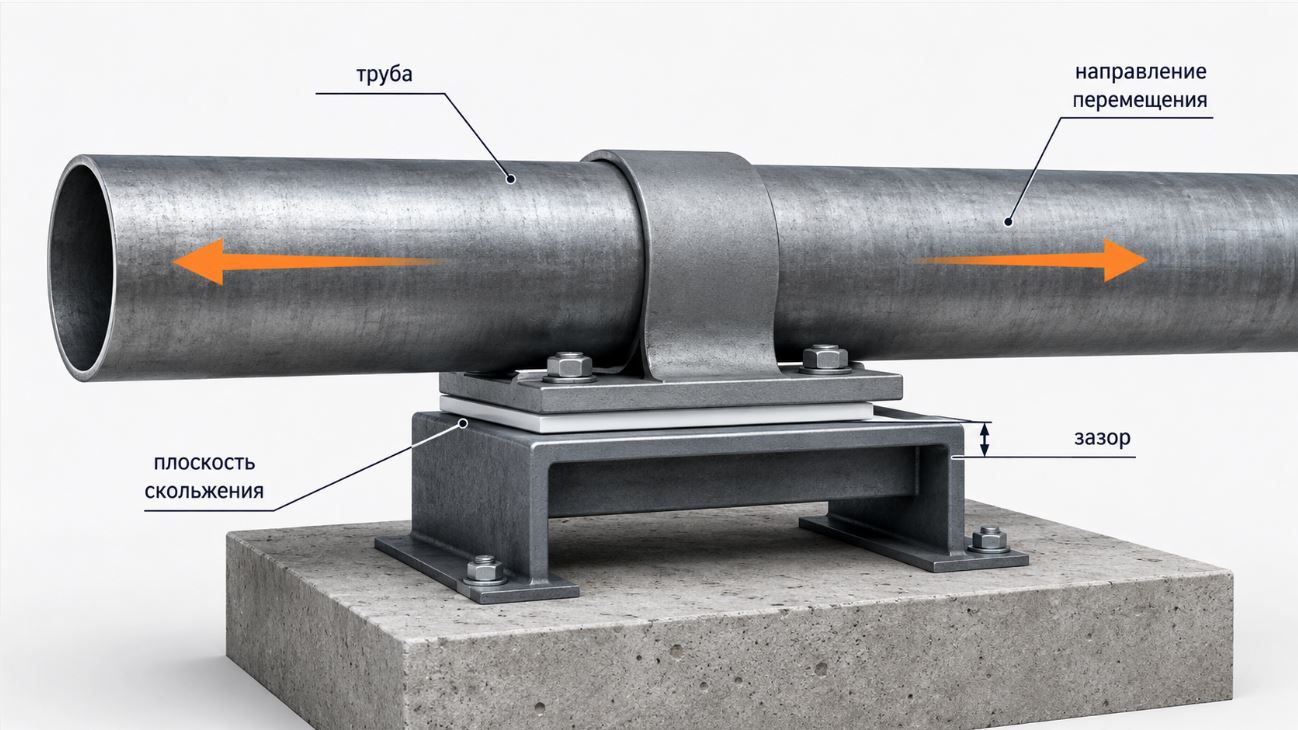

Схема монтажа скользящей опоры трубопровода с направлением перемещения трубы

Скользящая опора поддерживает трубу, но не должна мешать её продольному перемещению. Она нужна на участках, где трубопровод меняет длину при нагреве или охлаждении. Это тепловые сети, паропроводы, технологические линии и трассы с компенсаторами.

При монтаже скользящих опор трубопроводов проверяют плоскость скольжения, направление перемещения и отсутствие зажатия. Если хомут, направляющая планка или сварной элемент мешает ходу трубы, скользящая опора фактически становится неподвижной. В проекте она скользит. На объекте она держит. Труба потом объясняет всем, кто здесь главный.

На скользящих опорах важно оставлять рабочий зазор, если он предусмотрен проектом. Плоскость контакта должна быть чистой, без наплывов сварки, мусора и перекоса. Для тяжёлых участков применяют решения, которые снижают трение: катковые узлы, специальные прокладки или обработанные поверхности.

Монтаж подвижных опор трубопроводов

Подвижные опоры воспринимают вертикальную нагрузку от трубы, среды, изоляции и арматуры, но допускают перемещение трубопровода. К этой группе относятся скользящие, катковые, шариковые и направляющие решения.

При монтаже подвижных опор важно сохранить расчётный ход трубы. Для катковых опор проверяют положение катков, чистоту рабочей зоны и отсутствие перекоса. Для направляющих опор смотрят, чтобы труба двигалась вдоль заданной оси, без бокового ухода.

Главная ошибка при установке подвижной опоры - сделать её слишком жёсткой. Конструкция вроде стоит крепко, монтажник доволен, но при нагреве труба не может сместиться. В итоге растёт нагрузка на соседние узлы, а компенсатор работает не так, как был рассчитан.

Монтаж хомутовых и приварных опор

Хомутовые и приварные опоры отличаются способом крепления. Хомутовая опора фиксирует трубу через охватывающий элемент. Приварная опора крепится сваркой к трубе, площадке, закладной детали или металлоконструкции. Поэтому требования к монтажу у них разные.

Для хомутовых опор важны положение хомута, равномерная затяжка, комплектность крепежа и сохранение проектного зазора. Перетяжка может деформировать защитное покрытие или нарушить работу скользящего узла. Слабая затяжка даст смещение трубы при пуске или вибрации.

Для приварных опор главная проверка выполняется до сварки. Надо выставить положение, проверить отметку, ось и привязку. После полного шва переделка становится дороже. Подробнее по типам и стандартам можно посмотреть материал опоры приварные: применяемые стандарты и виды приварных опор. По хомутовым решениям полезна отдельная статья опоры хомутовые: стандарты и чертежи.

Монтаж опор на разных основаниях

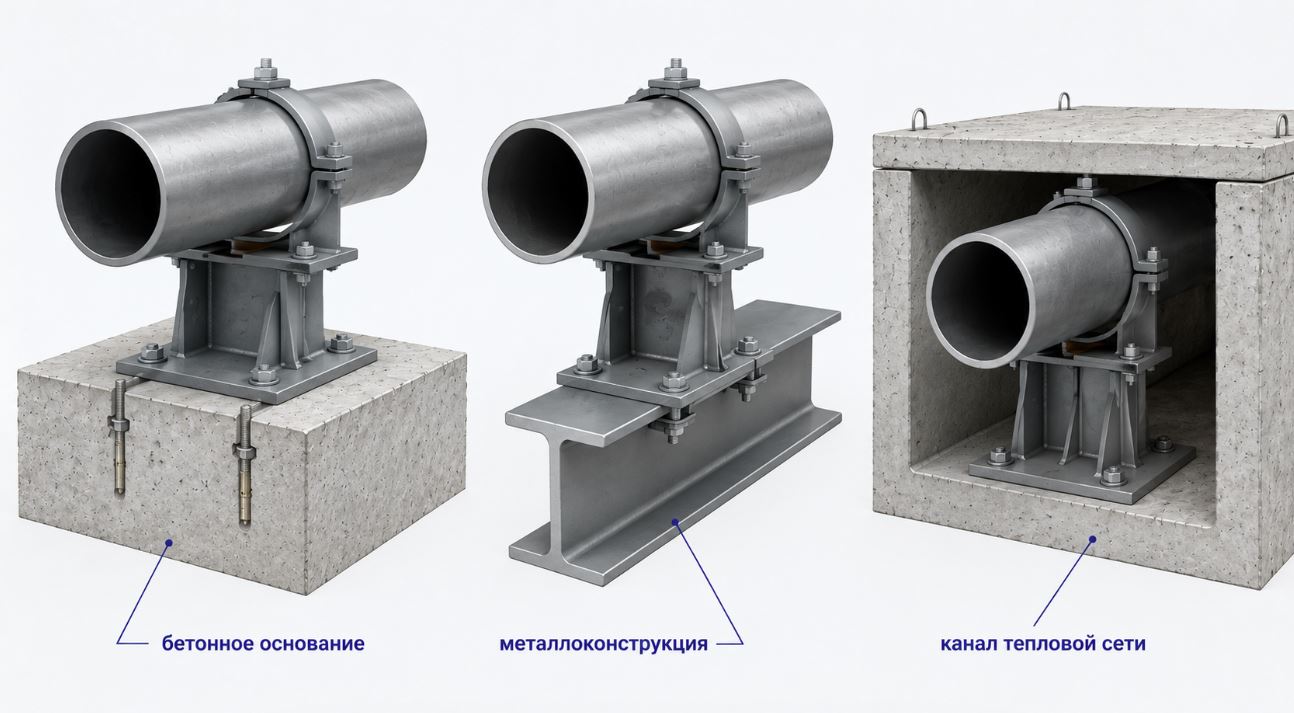

Схема монтажа опор трубопровода на бетонном основании, металлоконструкции и в канале тепловой сети

Основание влияет на монтаж не меньше, чем тип опоры. Одна и та же конструкция будет монтироваться по-разному на бетонном фундаменте, стальной эстакаде, в канале тепловой сети или на существующей металлоконструкции.

Основание Как монтируют Что проверить
Бетонный фундамент Через закладные детали, анкеры или опорные площадки Прочность бетона, положение анкеров, отметку и плоскость
Металлоконструкция Сваркой или болтовым креплением к балке, раме, ферме Несущую способность, доступ к сварке, отсутствие перекоса
Эстакада С привязкой к осям опорной рамы и технологической трассе Высоту, температурные перемещения, вибрацию, доступ для обслуживания
Канал тепловой сети На подготовленные основания, закладные или опорные элементы в канале Габариты канала, уклон, защиту изоляции, доступ к крепежу
Камера тепловой сети С учётом арматуры, компенсаторов, проходов и обслуживания Свободный ход трубы, доступ к узлам, отсутствие контакта с конструкциями
Стена или перекрытие Через кронштейны, подвесы, закладные или анкеры Несущую способность конструкции и допустимость такого крепления

Монтаж опор тепловых сетей и труб ППУ

В тепловых сетях опоры работают вместе с температурными расширениями трубопровода. Неподвижные опоры фиксируют расчётные точки. Скользящие и подвижные опоры дают трубе ход. Компенсаторы принимают изменение длины между неподвижными точками.

Для труб в ППУ-изоляции важно не повредить наружную оболочку и не открыть путь влаге в теплоизоляционный слой. Повреждение оболочки на монтаже может выглядеть мелко, но потом оно работает как вход для воды. Дальше начинается коррозия, намокание изоляции и ремонт там, где его можно было не создавать.

При монтаже опор тепловых сетей проверяют уклон, отметки, расстояние до строительных конструкций, положение относительно компенсаторов и состояние изоляции. Если проектом уже определён тип конструкции, можно перейти в раздел опоры трубопроводов и подобрать исполнение по назначению, типу крепления и условиям монтажа.

Как опоры работают с компенсаторами

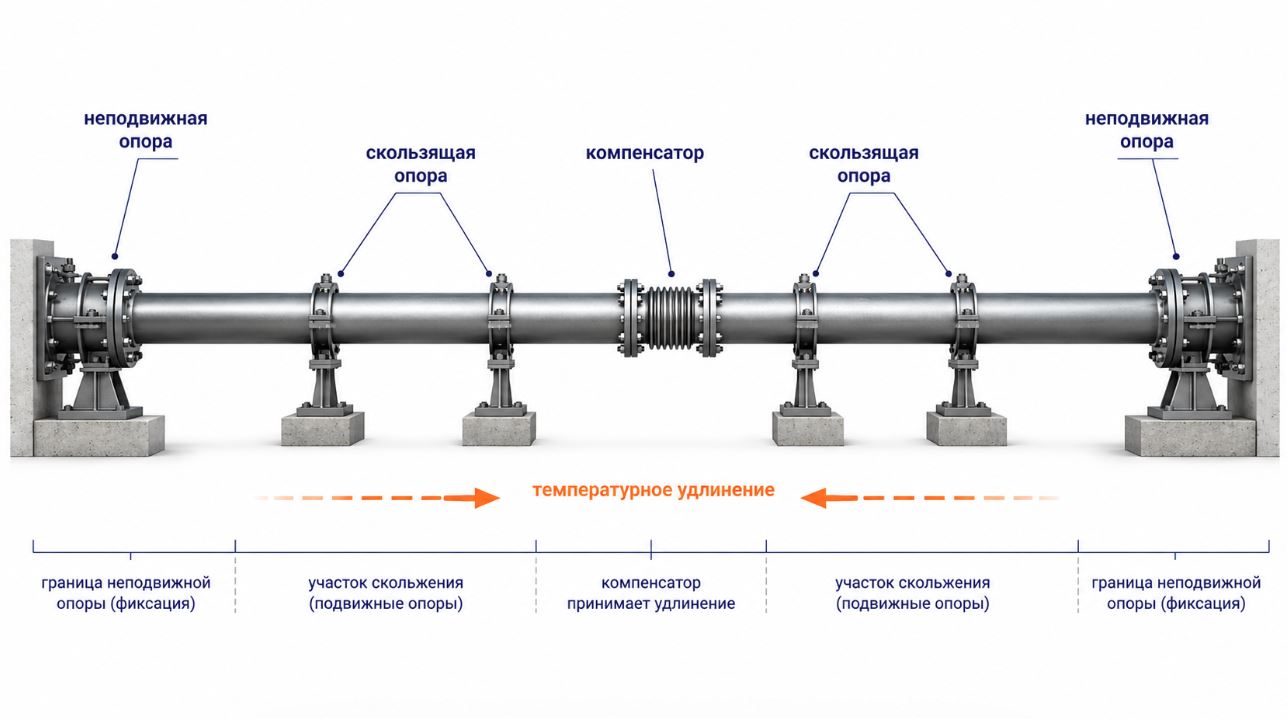

Схема работы неподвижных и скользящих опор с компенсатором трубопровода

Компенсатор не работает сам по себе. Ему нужны неподвижные точки, между которыми он принимает температурное удлинение трубы. Если неподвижная опора поставлена неверно, компенсатор получает не тот ход. Если скользящая опора зажата, труба не доходит до компенсатора так, как должна.

Упрощённая логика такая: неподвижные опоры задают границы участка, подвижные и скользящие поддерживают трубу внутри участка, а компенсатор принимает изменение длины. Поэтому монтаж опор и монтаж компенсаторов нельзя рассматривать отдельно.

Элемент Роль в системе Ошибка монтажа Что может произойти
Неподвижная опора Фиксирует границу расчётного участка Смещена или закреплена слабо Меняется работа компенсатора и нагрузка на соседние узлы
Скользящая опора Даёт трубе продольный ход Зажата крепежом или сваркой Растут температурные напряжения
Направляющая опора Удерживает движение трубы по нужной оси Поставлена с перекосом Труба уходит в сторону, компенсатор работает не по оси
Компенсатор Принимает температурное изменение длины Стоит без правильных неподвижных точек Появляются лишние усилия в трубопроводе

Справочные формулы для понимания нагрузок

Эти формулы нужны для понимания физики монтажа. Они не заменяют проектный расчёт. Для рабочей документации учитывают материал трубы, температуру, давление, массу среды, изоляцию, арматуру, компенсаторы, схему трассы и требования проекта. Но базовые зависимости полезно понимать даже на уровне монтажа.

Температурное удлинение трубы

При нагреве труба увеличивает длину. Справочная формула:

ΔL = α × L × ΔT

  • ΔL - изменение длины трубы, м;
  • α - коэффициент линейного расширения материала, 1/°C;
  • L - длина участка между неподвижными точками, м;
  • ΔT - изменение температуры, °C.

Для углеродистой стали часто используют ориентировочный коэффициент линейного расширения около 12 × 10-6 1/°C. Например, участок стальной трубы длиной 50 м при нагреве на 80 °C даст удлинение:

ΔL = 12 × 10-6 × 50 × 80 = 0,048 м, то есть примерно 48 мм.

Эти миллиметры должны куда-то уйти. Если скользящие опоры зажаты, а компенсатор не получает ход, температурное удлинение превращается в усилие на опоры, сварку и оборудование.

Вертикальная нагрузка на опору

Упрощённо нагрузка на опору складывается из веса трубы, среды, изоляции и дополнительных элементов:

G = Gтр + Gср + Gиз + Gдоп

  • Gтр - вес трубы;
  • Gср - вес рабочей среды внутри трубы;
  • Gиз - вес изоляции;
  • Gдоп - вес арматуры, фланцев, крепежа и других элементов.

Если участок между двумя соседними опорами равномерный, предварительно можно считать, что каждая опора воспринимает часть веса соседних пролётов. Но это только грубая оценка. На практике нагрузка меняется из-за арматуры, поворотов, компенсаторов, уклонов и разных расстояний между опорами.

Усилие от температурного расширения при жёстком зажатии

Если трубе не дать двигаться, температурное расширение создаёт осевое напряжение. Упрощённая оценка:

σ = E × α × ΔT

  • σ - температурное напряжение, Па;
  • E - модуль упругости материала, Па;
  • α - коэффициент линейного расширения, 1/°C;
  • ΔT - изменение температуры, °C.

Для стали при E около 2 × 1011 Па, α около 12 × 10-6 1/°C и ΔT = 80 °C получится:

σ ≈ 2 × 1011 × 12 × 10-6 × 80 = 192 МПа.

Это не готовый проектный расчёт, но он показывает главное: зажатая скользящая опора может создать серьёзные напряжения. Поэтому монтаж “намертво для надёжности” иногда делает систему менее надёжной. Человечество снова победило здравый смысл болтом М16.

Сила трения на скользящей опоре

Для скользящих опор важно понимать силу трения:

Fтр = μ × N

  • Fтр - сила трения;
  • μ - коэффициент трения пары материалов;
  • N - нормальная нагрузка на опору.

Чем больше вес участка и выше коэффициент трения, тем больше усилие нужно для перемещения трубы. Поэтому для тяжёлых трасс применяют катковые, шариковые или специальные скользящие решения, а рабочие поверхности защищают от перекоса, грязи и повреждений.

Монтаж и сварка опор трубопроводов

Сварка применяется там, где это предусмотрено конструкцией опоры и проектом. Приваривают опорные элементы к трубе, закладным, площадкам или металлоконструкциям. До сварки обязательно проверяют положение опоры. После прихваток и полного шва исправлять ошибку сложнее.

Основные требования простые: поверхность должна быть подготовлена, положение выставлено, прихватки выполнены без смещения, а шов не должен мешать работе опоры. На скользящих и подвижных узлах сварка не должна блокировать расчётный ход трубы.

После сварки проверяют внешний вид шва, отсутствие прожогов, подрезов, трещин и смещения. Для ответственных участков контроль задаётся проектом и требованиями к трубопроводу. После проверки восстанавливают антикоррозионную защиту.

Антикоррозионная защита после монтажа

Монтаж почти всегда затрагивает защитное покрытие. Сварка, подгонка, резка, зачистка и крепёж открывают металл. Если эти места не обработать, коррозия начнётся именно там. Природа вообще любит слабые места, почти как поисковики любят плохие поведенческие.

  • зоны сварки очищают от шлака, брызг и загрязнений;
  • повреждённые участки покрытия восстанавливают по принятой системе защиты;
  • крепёж защищают от влаги и агрессивной среды;
  • места контакта трубы и опоры проверяют на риск повреждения покрытия;
  • для наружных трасс учитывают осадки, конденсат и перепады температуры;
  • на трубах ППУ отдельно контролируют оболочку и герметичность защитных участков.

Если между трубой и опорой проектом предусмотрены прокладки, их ставят до окончательной фиксации. Прокладка может снижать трение, защищать покрытие или разделять материалы. Самовольно менять материал прокладки нельзя.

Какие документы и нормы учитывать

Основной документ для монтажа - проект. Нормы, ГОСТы и СП задают требования, но конкретная опора, её место, нагрузка и способ крепления определяются рабочей документацией. Если проект и “типовое решение из интернета” спорят, верить надо проекту, а не героическому PDF неизвестного происхождения.

Документ или источник Для чего нужен Как использовать
Рабочая документация Определяет трассу, тип опор, отметки, узлы и спецификацию Главный источник для монтажа
Чертежи КМ, КМД, ТХ, ТС Показывают металлоконструкции, технологическую схему или тепловую сеть По ним сверяют привязки, узлы, основания и крепления
ГОСТ 32569-2013 Применяется для технологических стальных трубопроводов Используется с учётом области применения и требований проекта
СП по тепловым сетям Задаёт требования к производству работ на тепловых сетях Учитывается при монтаже теплотрасс и сооружений на них
ГОСТ 14911-82 и типовые серии Часто встречаются в обозначениях подвижных опор и спецификациях Актуальность и применимость проверяют по проекту и действующей нормативной базе
Паспорта изделий Подтверждают исполнение, материал и параметры поставленной опоры Сверяются с проектной спецификацией перед монтажом

Монтаж опор трубопроводов в сметах

В сметах монтаж опор трубопроводов не всегда проходит одной строкой. Состав работ зависит от типа опоры, массы конструкции, способа крепления, сварки, подготовки основания и условий площадки. Поэтому одна расценка не может одинаково описать неподвижную опору на бетонном основании, скользящую опору в тепловой сети и хомутовое крепление в цехе.

В смете могут отдельно учитываться установка металлоконструкций, монтаж опор под трубопроводы, сварочные работы, анкеровка, подготовка основания, работа на высоте, демонтаж старых элементов и контроль положения. Точная позиция выбирается по проекту, сметной базе и составу работ.

Для скользящих и подвижных опор важно учитывать не только установку конструкции, но и сохранение рабочего хода трубы. Для неподвижных опор в смете может быть больше работ по жёсткому креплению, сварке, закладным и основанию. Поэтому запрос “монтаж опор трубопроводов расценка” без проекта даёт только общий ориентир, а не готовую смету.

От чего зависит расценка на монтаж опор трубопроводов

Фактор Как влияет на расценку Пример
Тип опоры Разные конструкции требуют разного состава работ Неподвижная, скользящая, хомутовая, катковая
Масса конструкции Влияет на трудозатраты, такелаж и монтажные операции Лёгкая хомутовая опора и тяжёлая металлоконструкция считаются по-разному
Способ крепления Сварка, анкеры, болты и хомуты дают разный объём работ Приварная опора требует сварочных операций
Основание Подготовка бетона, закладных или металлоконструкций может считаться отдельно Фундамент, балка, эстакада, канал, камера
Условия монтажа Стеснённость, высота, действующая трасса и доступ увеличивают трудозатраты Работа в камере, канале, цехе или на открытой эстакаде
Изоляция На трубах ППУ нужно сохранить оболочку и защиту теплоизоляции Монтаж на тепловой сети с изолированными трубами
Демонтаж При замене старых опор появляются дополнительные операции Срезка старой опоры, зачистка, восстановление покрытия
Контроль и приёмка Проверка отметок, швов и крепежа может входить в состав работ Исполнительная схема, акты, фотофиксация

Замена и доустановка опор на существующей трассе

Отдельная задача - монтаж опор на действующем или уже смонтированном трубопроводе. Это может быть замена повреждённых элементов, усиление участка, доустановка при провисании или перенос опоры после обследования.

Такие работы нельзя выполнять только по месту. Сначала надо понять, почему старая опора повреждена или почему труба получила лишний прогиб. Если просто поставить дополнительную опору без расчёта, можно изменить схему работы участка и создать новую проблему рядом.

  • при замене проверяют состояние трубы, покрытия и основания;
  • при доустановке оценивают прогиб, нагрузку и работу соседних опор;
  • при переносе проверяют связь с компенсаторами и неподвижными точками;
  • на действующих трубопроводах учитывают температуру, давление и безопасность работ;
  • после работ фиксируют фактическое положение опоры в исполнительной документации.

Приёмка работ и исполнительная документация

После монтажа опора должна быть не только установлена, но и принята. Для этого проверяют фактическое положение, качество крепления, состояние сварки, наличие зазоров, работу подвижных узлов и сохранность покрытия. На скрытых участках контроль делают до изоляции или закрытия конструкций.

Что проверяют Зачем это нужно
Фактические отметки и оси Чтобы подтвердить соответствие проекту
Крепёж и сварку Чтобы исключить слабую фиксацию и дефекты соединений
Рабочий ход скользящих и подвижных опор Чтобы труба могла перемещаться при температурном расширении
Антикоррозионную защиту Чтобы монтажные зоны не стали очагами коррозии
Состояние изоляции ППУ Чтобы влага не попала в теплоизоляционный слой
Исполнительную схему Чтобы зафиксировать фактическое положение опор

В состав исполнительной документации могут входить акты освидетельствования скрытых работ, исполнительные схемы, журналы сварочных работ, документы на материалы, паспорта изделий и результаты контроля. Конкретный состав зависит от объекта и требований проекта.

Типовые ошибки при монтаже опор

Большая часть ошибок связана не с самой опорой, а с нарушением её роли в трассе. Неподвижная опора должна фиксировать. Скользящая должна скользить. Направляющая должна направлять. Удивительно, но именно на этих простых вещах часто и ломается монтаж.

  • Опора установлена не по проектной отметке. Труба получает лишний уклон, перекос или нагрузку на соседние участки.
  • Скользящая опора зажата. Трубопровод не может двигаться при температурном расширении.
  • Неподвижная опора закреплена слабо. Расчётное усилие уходит на компенсаторы, арматуру или сварные соединения.
  • Неверно выдержано расстояние между опорами. Меняется прогиб трубы и распределение нагрузки.
  • Сварка выполнена до проверки положения. После полного шва исправление требует переделки.
  • Повреждена изоляция ППУ. На тепловой сети это может привести к увлажнению теплоизоляции и ускоренному износу участка.
  • Опора смещена относительно оси трубопровода. Возникает боковое усилие, которого не было в проекте.
  • Не восстановлена защита металла. Зона сварки или зачистки становится очагом коррозии.
  • Перенесена опора без согласования. Меняется расчётная схема участка.

Отдельно стоит проверять расстояние между опорами трубопроводов. Шаг опор влияет на прогиб трубы, нагрузку на конструкцию и работу компенсирующих элементов.

Короткий чек-лист перед монтажом

  • тип опоры соответствует проекту;
  • место установки совпадает с проектной привязкой;
  • основание готово к монтажу;
  • закладные детали или крепёж есть в нужном месте;
  • высотная отметка проверена;
  • направление перемещения трубы понятно;
  • скользящая или подвижная опора не будет зажата;
  • сварка предусмотрена проектом;
  • изоляция трубы защищена от повреждений;
  • есть доступ для контроля после установки;
  • после монтажа можно оформить исполнительную документацию.

Частые вопросы

Что входит в монтаж опор трубопроводов?

В монтаж входят проверка проекта, разметка, подготовка основания, установка опоры, крепление трубы, сварка при необходимости и контроль положения. Состав работ зависит от типа опоры и условий монтажа.

Чем отличается монтаж неподвижной и скользящей опоры?

Неподвижная опора фиксирует трубопровод и воспринимает осевые усилия. Скользящая опора поддерживает трубу, но должна сохранять возможность продольного перемещения.

Как выбрать расценку на монтаж опор трубопроводов в смете?

Расценку выбирают по составу работ, типу опоры, массе конструкции, способу крепления, наличию сварки, подготовке основания и условиям монтажа. Без проекта можно определить только общий состав работ, но не точную сметную позицию.

Можно ли менять расстояние между опорами при монтаже?

Нет, расстояние между опорами задаётся проектом. Изменение шага может изменить прогиб трубы, нагрузку на сварные соединения, компенсаторы и соседние опоры.

Когда при монтаже опор нужна сварка?

Сварка нужна, если она предусмотрена конструкцией опоры и проектной документацией. Для хомутовых и некоторых подвижных решений может применяться болтовое или хомутовое крепление без приварки к трубе.

Нужно ли оставлять зазор при монтаже скользящей опоры?

Если зазор предусмотрен проектом, его нужно сохранить. Скользящая опора не должна зажимать трубу и мешать её перемещению при температурном расширении.

Почему нельзя приварить скользящую опору жёстко?

Жёсткая приварка может заблокировать перемещение трубы. Тогда температурное удлинение создаст лишние усилия на опоры, компенсаторы, сварные соединения и оборудование.

Что проверяют после монтажа опор?

Проверяют фактические отметки, оси, крепёж, сварные соединения, рабочий ход подвижных опор, состояние покрытия и изоляции. При необходимости оформляют исполнительную схему и акты скрытых работ.
